Déroulement du projet

Les étapes clés du déroulement du projet sont schématiquement représentées ici.

Evénements ayant déjà eu lieu

2008 - 2009 Evaluation du site
05.2010 Présentation du projet à la Municipalité de Bavois qui donne son accord de principe
09.2010 Présentation du projet aux habitants de Bavois
04.2011 Transmission du dossier de Bavois au canton dans le cadre de la 3ème adaptation du plan directeur cantonal
04.2011 Visite des parcs éoliens de Peuchapatte et du Mont-Crosin avec la Municipalité de Bavois et la commission ad hoc
04.2011 Municipalité de Bavois choisit vento ludens comme développeur de projet
05.2011 Visite des parcs éoliens de Peuchapatte et du Mont-Crosin avec la population de Bavois
07.2011 Pré-étude sur les chiroptères et l’avifaune
08.2011 Présentation du projet du Conseil général, qui décide d’accepter le projet
10.2011 2ème transmission du dossier, complété, au canton dans le cadre de la 3ème adaptation du plan directeur cantonal
10.2011 Signature de la convention de collaboration avec la commune de Bavois
05.2012 Projet de Bavois exclu du plan directeur cantonal
08 - 09.2012 Campagne de mesure du vent avec un LIDAR
09.2015 Montage du mât de mesure du vent
10.2015 5 à 7, inauguration du mât de mesure du vent avec les populations locales
12.2015 Réintégration du projet au Plan directeur cantonal
12.2015 Création de BavoisEole SA dont les actionnaires sont la commune de Bavois, SIG et vento ludens
12.2015 Intégration du projet dans la 4ème adaptation du PDCn
04.2016 Réalisation de l'étude d'impact sur la faune ailée sur un cycle complet de 12 mois
06.2016 1ère soirée participative
06.2016 Rencontre avec Paysage-Libre Vaud
06.2016 Expo lors de l'inauguration de la centrale solaire à Bavois
09.2016 Présentation du projet aux Municipalités des communes voisines
11.2016 Présentation du projet aux ONGs
11.2016 2ème soirée participative
Fin 2016 Premiers résultats des mesures des vents
05.2017 Visites de parcs éoliens
11.2017 Présentation Commission Energie de Bavois
11.2017 Soirées participatives expos-apéro à Bavois, Penthéréaz et Goumoëns-la-Ville
01.2018 Le Conseil fédéral approuve la 4ème adaptation du plan directeur cantonal vaudois, dont le site éolien de Bavois y figure comme intégré
05.2018 Début de l'étude d’impact sur l'environnement - faune - flore - biotopes
06.2018 Première séance du CoPil au four à pain à Bavois

Prochaines étapes estimées

2016 - 2019 Réalisation de l’étude d’impact sur l’environnement (EIE)
2017 - 2019 Préparation de la procédure pour l’affectation du sol

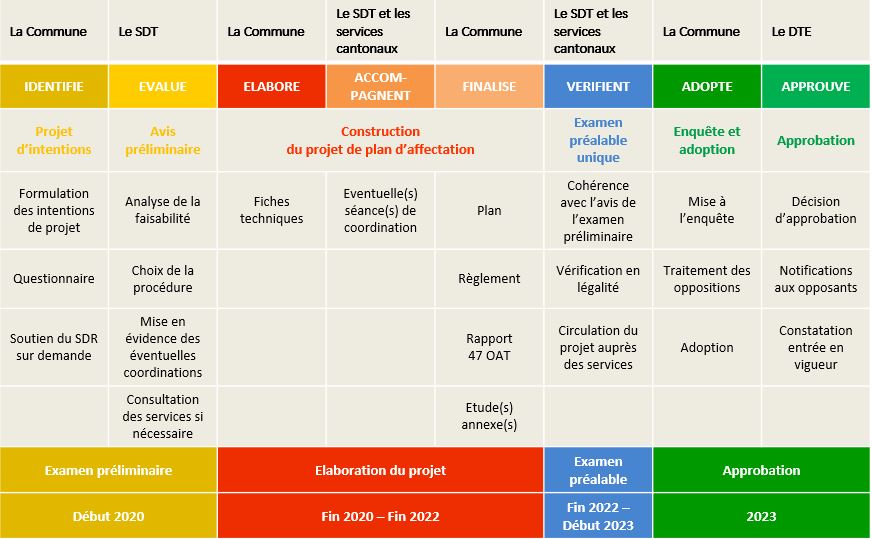

2017 - 2019 Etudes de faisabilité technique, accès, réseau,…
2019 Dépôt des dossiers à l'examen préalable
2019 - 2020 Permis de construire prévu
2020 Construction prévue
2020 - 2021 Début prévu de l’exploitation du parc
